План создания проекта – 7 шагов к успешной реализации

Содержание

7 шагов к успешной реализации

Все процессы, понятия или предметы с чего-то начинаются. Этот момент начала произошел несколько дней или лет назад, и все выглядело по-другому – не так, как сейчас. Смотря, например, на машину, мы понимаем, что в самом начале она не была такой: сначала появилась идея, затем эта идея была донесена другим людям, что вызвало обсуждение; к работе подключились дизайнеры, был запущен процесс сборки и многое другое.

Описанное выше – незначительный пример. Но он отлично объясняет суть – у всего есть начало.

Управление проектами – не исключение. Будучи сложной цепочкой задач и процессов, оно также с чего-то начинается. Этим первым шагом является план проекта.

В этой статье мы поговорим о плане и процессе планирования, а также разъясним моменты, связанные с вопросом «Как создать такой план». Мы выделили 7 шагов.

Что же такое план проекта?

Вы могли заметить, что мы помимо плана упомянули и процесс планирования. Какая между ними разница? Все очень просто.

Планирование – это процесс, обсуждение. Во время него выясняется объем работ, цели и пути, необходимые для их достижения.

План же – это официальный документ, содержащий все решения по планированию, утвержденный объем, затраты. Его главные функции – контроль, оказание содействия общению между участниками и составление графика.

Создавая план проекта, менеджер уже должен обладать ключевыми знаниями и умениями. Это повышает шансы на успешную его реализацию. Кроме того, подготовленный план поможет предвидеть и избежать необязательных ошибок и принятия неверных решений, а также поспособствует экономии времени и уменьшению затрат.

Цели плана проекта

Хорошо подготовленный план должен отвечать на следующие вопросы.

Почему?

Должны быть выяснены причины, почему на проект выделяются средства; какая проблема должна быть решена.

Что?

Вопрос касается работы, которая должна быть выполнена для достижения результата и конечных целей.

Кто?

Вопрос о вовлеченных людях, их ролях и ответственности; о том, как они должны быть организованны.

Когда?

Здесь речь идет о графике/продолжительности проекта.

Как составить план проекта?

Перед тем как заняться составлением, менеджер должен быть осведомлен о большом количестве вопросов, которые будут возникать на протяжении всего проекта, и ответов на них. Каждый вопрос можно выделить отдельно. Но все же лучше определить общие характерные шаблоны и модели. Итак, что же необходимо делать менеджеру для составления плана проекта.

1. Общайтесь

Первым шагом к успеху является общение с командой о целях, участниках, задачах, т.д. Менеджер должен знать, кто и за какую задачу ответственен, о сроках, а также просто обо всем, что происходит в проекте.

Стоит добавить, что общение – это не только первый шаг. Общаться стоит на протяжении всего проекта – это ключ к успеху.

2. Определите участников и цели

Определение всех участников проекта иногда вызывает сложности: их может быть очень много. Более того, они прямо или косвенно, в большей или меньшей степени могут оказывать влияние на проект. Именно поэтому важно определить всех тех, кто напрямую влияет на составление плана и серьезно отнестись к их пожеланиям.

Кто может быть участником проекта:

  • Заказчик – человек, непосредственно финансирующий и утверждающий работу;
  • Менеджер проекта – человек, занимающийся планированием с последующим созданием, исполнением и контролем над проектом;
  • Команда проекта, которая создает конечный продукт. Члены команды участвуют во многих важных процессах, среди которых разработка, обеспечение качества, работа над дизайном и т.д. Как правило, они не утверждают проект;
  • Конечный пользователь;
  • Другие. В этот список могут входить самые разнообразные люди: риск-аналитики, специалисты по снабжению и т.д.

Что можно сделать на этой стадии? Проведите интервью с ключевыми участниками. Так вы поймете, какие требования ставятся, и какие цели стоит достигнуть. Наиболее эффективным способом достижения целей является SMART методика постановки целей.

Проведение интервью также позволяет менеджеру осознать, какую проблему решает проект, и почему вообще он финансируется.

Это наш почему вопрос.

3. Определите весь объем работ

Несомненно, самая важная часть любого планирования. Все ключевые моменты выделяются и обсуждаются здесь: обоснование, описание продукта, критерии соответствия, цели и результаты, ограничения, предположения, стоимостная оценка и некоторые другие. Все участники проекта должны прийти к полному пониманию и соглашению на этой стадии. Как только обсуждение заканчивается, все важное заносится в документ, в котором фиксируются описание содержания и объема проекта.

На этой стадии также уменьшаются риски недопонимания, которые могут привести к неконтролируемому расширению масштабов проекта.

Это наш что вопрос.

4. Определите роли и ответственности

Одна из важнейших задач менеджера – распределение задач между членами команды. Они должны знать свои роли и сферу ответственности. И, конечно же, не следует забывать, что команды – это сформированные единицы с определенным числом участников.

Это наш кто вопрос.

5. Составьте график проекта

Этот пункт – непосредственное продолжение предыдущего. Как только роли и ответственность будут распределены, следующим шагом будет установление продолжительности работы для каждого ресурса с датами начала/окончания.

Это наш когда вопрос.

На этой же стадии менеджер устанавливает ключевые события, критический путь – в общем, имеет дело с графиком выполнения работ.

Какой же инструмент для работы с проектом выбрать?

6. Визуализируйте план проекта при помощи диаграммы Ганта

Заметим, что некоторые люди, говоря о графике, подразумевают весь проект. Это не совсем так. Визуализированный график – это всего лишь часть планирования и плана как такового. Весь проект представляет собой более сложную структуру.

Воспользуйтесь GanttPRO – онлайн инструментом для планирования проектов. С его помощью менеджер может:

  • Создавать и распределять задачи;
  • Устанавливать их продолжительность с датами начала и окончания.
  • Устанавливать зависимости между задачами. Менеджер следит за всеми событиями и знает, когда завершающаяся задача дает начало следующей;
  • Следить за прогрессом отдельно взятых событий и проекта в целом;
  • Определять ресурсы, необходимые для выполнения задач;
  • Устанавливать стоимость ресурсов;
  • Взаимодействовать с членами команды и просматривать все сделанные ими изменения;
  • Следить за ключевыми событиями;
  • Визуализировать критический путь – наиболее короткий промежуток времени, необходимый для завершения проекта.

С диаграммами Ганта GanttPRO легко управлять процессами планирования и составлять проект.

7. Управляйте рисками

Все стадии проекта могут подвергаться рискам. Поэтому управление ими – один из важнейших моментов в планировании.

Опытный менеджер способен не только оценивать и предвидеть такие ситуации, но и создавать план со способами их решения. Команда, в свою очередь, также должна знать, как реагировать на любые перемены.

Какие риски могут возникнуть?

  • Оптимистичные ожидания о времени и затратах;
  • Плохо обозначенные требования и пожелания;
  • Плохо обозначенные роли и ответственности;
  • Перемены в требованиях;
  • Новые требования;
  • Сокращение бюджета;
  • Плохое взаимодействие.

Подытожим

Идентичных проектов не существует. Один может быть отлично реализован без рисков и перенесенных сроков. Другой может провалиться, даже если в нем будут те же участники, затраты, график и цели. Риски и перемены в проекте неизбежны. Но все же облегчить само планирование и составить план помогут грамотно распланированные объем работ, график, оцененные риски и отличная командная работа. В таком случае даже трудные проекты могут приносить удовольствие.

А у вас есть опыт планирования проектов?

spark.ru

Как составить план проекта за восемь простых шагов

Четверг. Вечер. Вы знаете, как идут дела у вашей команды, дальнейший план работ намечен. Вы готовы к следующей неделе и впереди у вас прекрасные выходные.

И вдруг начальник приносит вам неожиданную новость. Вам предстоит возглавить новый крупный проект, работать над которым будут несколько команд. Запуск должен состояться уже на следующей неделе. Новость отличная, но над вашими выходными нависла угроза. Вам нужно организовать все как можно скорее. Но когда в проекте принимают участие столько различных сторон, с чего лучше начать?

Процесс составления плана проекта может быть непростым, особенно если речь идет о сложных проектах. По данным Forbes, 25% технологических проектов оканчиваются провалом. Но есть и хорошая новость — вам вовсе не обязательно быть крутым специалистом в управлении проектами или жертвовать своими выходными, чтобы спланировать успешный запуск проекта за минимальное время. Чтобы составить план проекта, достаточно восьми простых шагов.

Как составить план проекта за восемь простых шагов…

Шаг 1. Объясните суть проекта ключевым участникам. Определите цели и заручитесь поддержкой

Первый этап любого проекта сводится к ответам на вопросы «что?» и «зачем?». У ключевых заинтересованных лиц достаточно влияния и полномочий, чтобы чтобы от них зависела успешность проекта, и поэтому их цели обязательно нужно достичь. Даже если выполнить проект вам поручил генеральный директор, вам все равно понадобится его хорошее отношение.

В ходе первоначальных переговоров постарайтесь найти общий язык, сформулировать цели и определить ценность проекта. На первом этапе планирования вам нужно обсудить потребности и ожидания и заложить основу для определения объема работ по проекту, составления сметы и календарного плана. Все эти данные станут надежной платформой для рабочего плана проекта.

Вопросы, которые нужно согласовать с ключевыми участниками:

  • Как согласуется проект с целями компании?
  • Чего ожидают участники? Что ожидается от них?
  • Каким образом будет измеряться успех?
  • Какими ресурсами вы располагаете?
  • Какие материалы или конечные продукты должны быть созданы при выполнении проекта?

Шаг 2. Составьте список целей, согласуйте OKR и наметьте план

По мнению руководителей высшего звена, отсутствие четко поставленных целей становится причиной срыва 37% проектов. Если у вас нет четкой цели, не будет и связи между требованиями, задачами и сроками, указанными в плане проекта. Но на данный момент у вас уже есть список потребностей основных участников, вы заручились их поддержкой, и пора назначать им цели и ключевые результаты (OKR). OKR — это методика планирования и постановки целей, которая стала известной благодаря таким компаниям, как Intel и Google. Ваш проект должен быть согласован с корпоративными OKR и с OKR вашей команды.

Попытайтесь записать цели проекта на доске планирования проекта и свяжите их с требованиями ключевых участников, которые обязательно нужно удовлетворить. От этой исходной точки начинайте выстраивать структуру, вехи и задачи, необходимые для достижения целей. Вехи могут выполнять роль контрольных точек на протяжении всего проекта и помогать участникам следить за ходом выполнения работ, оценивать прогресс и помнить об ожиданиях.

Шаг 3. Создайте документ с описанием объема работ по проекту

Вы составили предварительный план, согласовали задачи и цели и заручились поддержкой команды. Теперь пришла пора составить описание объема работ по проекту и подробно задокументировать все элементы проекта, перечисленные в пункте 2.

Взгляните на каждый из отчетных материалов и определите серию задач, которая должна быть выполнена для создания данного материала. Для каждой задачи укажите продолжительность ее выполнения, необходимые ресурсы и ответственного исполнителя. Доработайте и запишите все сведения о проекте, чтобы ваши сотрудники смогли пользоваться единым источником достоверной информации. Обеспечьте свободный доступ к этому документу, например, разместив его в системе управления проектами, чтобы предотвратить возможные недоразумения, которые ведут к лишним затратам.

Хотя подготовка документации об объеме работ по проекту должна быть стандартной процедурой, каждый четвертый менеджер проекта, принявший участие в опросе об управления проектами Wellingstone State, признался, что «никогда» не занимался подготовкой таких документов или составлял их «изредка». Создание такой документации даст вам преимущество и поможет всем участникам проекта быть в курсе событий.

Шаг 4. Составьте подробный календарный план проекта

Когда цели, задачи и вехи уже намечены, пора приступить к составлению календарного плана. Диаграмма Ганта — удобный инструмент, позволяющий представить временную шкалу проекта в наглядном виде. Эта интерактивная временная шкала дает полное представление о ходе выполнения проекта, объеме работ и зависимостях.

Зависимости указывают, какие задачи необходимо выполнить до начала других задач. При планировании сроков используйте подзадачи, чтобы разбивать задачи на более удобные элементы. Это упрощает последующее составление отчетов и управление загруженностью команды. Давайте дадим определения:

  • Задачи — это отдельные операции, которые необходимо выполнить для достижения целей.
  • Подзадачи с длительностью не более пары дней позволяют разбить задачу на более мелкие составные этапы.
  • Вехи
    — крупные этапы или события в ходе проекта, помогающие в разбиении проекта. Вехи можно использовать в качестве контрольных точках на протяжении работы над проектом.

Совет от профессионала. Хотите узнать секрет? Настраивая сроки задач, добавляйте к ключевым задачам буферное время, чтобы у вас была возможность для маневра. Например, если клиенту потребуется дополнительное время для утверждения или участник команды неожиданно заболеет. В идеальном мире некоторые задачи можно сделать за день. Возможно, стоит запланировать для них два дня. Впрочем вовсе необязательно добавлять буферное время к каждой из ваших задач. Взвесьте риски и добавьте его только в том случае, если это имеет смысл. В будущем вы скажете себе спасибо.

Шаг 5. Определите роли, обязанности и ресурсы

Под ресурсами обычно подразумевается персонал, оборудование или деньги, необходимые для выполнения проекта. Выбрав инструменты и получив финансирование, не забудьте и про нужных специалистов. Даже люди, умеющие составлять рабочий план проекта и делавшие это сотню раз, могут недооценить свои потребности в рабочей силе.

Схема распределения ответственности поможет вам определить, кто будет выполнять ту или иную работу по проекту. Это таблица с перечислением всех задач по проекту и указанием ответственных исполнителей (назначенных для выполнения работы), подотчетных (с правом голоса и правом наложить вето), консультантов (участвующих в согласовании или обсуждении работ) и сотрудников, которые ставятся в известность (должны знать о выполненном действии или принятом решении). Шаблон схемы распределения ответственности для скачивания вы найдете по ссылке.

Когда начнете назначать задачи, обязательно учитывайте возможности сотрудников. Четко определите круг обязанностей и ожидания, которые возлагаете на каждого из них. Не забывайте, что 95% сотрудников работают с более чем одной командой или над несколькими проектами. Если эти проекты не согласованы, рабочая загрузка становится для них чрезмерной. Стресс — именно та причина, по которой 50% сотрудников начинают искать другую работу, а 25% увольняются, как показал наш недавний отчет «Эпидемия стресса».

В ходе планирования проекта подумайте, как вы будете фильтровать входящие запросы, влияющие на сроки и смету проекта. Такие инструменты, как Wrike Resource, помогают менеджерам проектов представить в наглядном виде задачи по проекту с точки зрения рабочих процессов команды, позволяя наглядно и гибко сбалансировать рабочую загрузку.

Шаг 6. Определите процессы взаимодействия и проверки

По данным исследования McKinsey, за неделю сотрудники тратят около 20% рабочего времени на сбор и поиск нужной информации. К тому же неэффективное общение и сотрудничество — это две главные причины стресса на рабочем месте. Когда участникам приходится рыться в куче электронных сообщений или постоянно задавать вопросы, чтобы узнать последние новости, от их мотивации не остается и следа.

Вы можете снизить уровень стресса, если будете хранить всю информацию по проекту — материалы, обсуждения, задачи, сроки, новости, отчеты — централизованно, например, в решении для совместной работы. Так вам будет проще следить за ходом работ, обмениваться новостями и вносить исправления. Установите правила для общения в ходе работы над проектом и храните все данные в одном программном инструменте, чтобы у всех участников имелся доступ к информации.

Шаг 7. Составьте план на случай, если что-то пойдет не по плану

Даже если вы крутой специалист и умеете составлять планы проектов, правда в том, что каждый из проектов может преподнести вам неожиданный сюрприз, и именно это делает их интересными. Допустим, вы предусмотрели буферное время при составлении календарного плана, вы убедились, что все участники знают свою роль, и внедрили правила обмена информацией.

Но перед запуском вам все же стоит поискать возможные источники проблем, такие как отпуск кого-нибудь из сотрудников, праздники или привлечение сторонних специалистов. Установите четкую цепочку команд и составьте список ключевых контактных лиц. Заранее обсудите с командой возможные риски, чтобы ваши сотрудники были к ним готовы.

Шаг 8. А вот теперь можно праздновать запуск проекта!

В ходе каждого успешного проекта обязательно проводится установочное совещание. Организуйте встречу с ключевыми участниками и разработайте четкую повестку дня. Ваша цель — донести до всех информацию о целях, ролях, процессах и сроках. В повестку дня должна быть включена вся информация, о которой мы говорили выше:

  • Определите цели проекта и пользу, которую он принесет.
  • Составьте список материалов, которые будут созданы в ходе проекта.
  • Составьте схему связей между требованиями участников и задачами проекта.
  • Продемонстрируйте временную шкалу проекта (диаграмму Ганта), чтобы все могли видеть зависимые задачи и ожидаемые даты.
  • Опишите роли и обязанности всех участников.
  • Объясните, как будет осуществляться взаимодействие в ходе проекта, где искать нужную информацию, например документ об объеме работ, и к кому обращаться с вопросами.
  • Обсудите риски и убедитесь, что команда к ним готова.
  • И на этом все!

Дополнительный совет. Вам не нужно каждый раз начинать планирование с нуля! Набирая опыт, вы сможете создавать различные шаблоны для планирования проектов определенного типа. Для начала предлагаем воспользоваться этими бесплатными шаблонами плана проекта.

Прямиком к счастливому финалу

Похоже, мы избавили вас от необходимости работать на выходных! Всегда пожалуйста. Теперь у вас есть готовый процесс планирования проекта, а заодно и простой шаблон плана, который поможет привести к успеху ваш следующий проект и все остальные проекты. Возможно, когда все это сложное планирование упростится, работа будет доставлять вам больше удовольствия. Как вы считаете?

Ну а теперь, когда вы освоили составление плана проекта, предлагаем лучшие советы от руководителей, которые помогут вашей команде работать более эффективно.

www.wrike.com

Разработка и планирование проекта

Прежде чем приступать непосредственно к разговору о разработке и планировании проектов, стоит немного освежить в памяти понимание планирования как такового. Суть планирования заключается в постановке целей и определении способов их достижения посредством создания комплекса мероприятий и действий, необходимых для выполнения, использовании способов и путей осуществления мероприятий и действий, увязки ресурсов, требующихся для выполнения и согласовании функций, выполняемых участниками проекта. Именно с вопроса планирования мы и начнем первый урок (сразу сделаем небольшую оговорку: информации по разработке и планированию проектов очень много, поэтому мы представим ее в концентрированной форме, останавливаясь подробно лишь на наиболее важных моментах).

Планирование проекта

Работа по составлению плана включает в себя все стадии создания и выполнения проекта. Начинается она с разработки концепции проекта руководителем (проект-менеджером), продолжается выбором стратегических решений, разработкой деталей, заключением контрактов и выполнением работ, и заканчивается завершением проекта.

На стадии планирования устанавливаются основные параметры осуществления проекта. К ним относятся:

  • Продолжительность каждого контролируемого элемента проекта
  • Необходимость в ресурсах (финансовых, материально-технических и трудовых)
  • Сроки поставки необходимого оборудования, комплектующих, материалов, сырья и т.п.
  • Сроки и объемы привлечения организаций (строительных, проектных и т.п.)

Любой процесс и любая процедура планирования проекта должны гарантировать осуществляемость проекта в нужные сроки и с соблюдением всех требований, включая стоимость, нормативы и качество. Кроме того, в грамотно организованном проекте за выполнение каждой функции и достижение каждой цели должен нести ответственность отдельный орган: за миссию проекта – проект-менеджер, за частные цели – ответственные лица и т.д. Именно для этого принято разрабатывать матрицу ответственности, определяющую функционал исполнителей и конкретизирующую комплекс их работ.

Чем выше уровень управляющего органа, тем более обобщенные он принимает решения по управлению нижестоящими подразделениями. По мере повышения иерархического уровня увеличиваются временные промежутки между постановкой задач, контролем их выполнения и т.д. В этих промежутках нижестоящие подразделения должны работать самостоятельно и вне зависимости от равных им подразделений. Их независимая работа обеспечивается запасами ресурсов, которые также нужно планировать.

Главная цель планирования – это построение модели реализации проекта, необходимой для координации действий причастных к проекту лиц. Благодаря этой модели устанавливается порядок, согласно которому будут проводиться работы и т.д.

На первой стадии планирования проекта разрабатываются первоначальные планы, служащие основой составления проектного бюджета, определения потребностей в ресурсах, организации обеспечения проекта и т.д. Планирование всегда предшествует контролю и считается базой его применения, т.к. позволяет сравнивать плановые и фактические показатели.

Планирование – это наиболее важный для проекта процесс, ведь от него зависит результат. Объем и детализация планирования зависят от полезности информации, которая может быть получена в процессе реализации и обусловлена замыслом самого проекта. Процесс планирования нельзя полностью автоматизировать, т.к. в нем имеется масса переменных параметров. Плюс на него могут влиять случайные факторы.

В дополнение ко всему планирование проекта состоит из ряда основных и вспомогательных процессов.

Основные процессы (присутствуют всегда):

  • Планирование, документирование и описание содержания проекта
  • Определение основных этапов реализации проекта и разбиение их на более мелкие составляющие
  • Составление сметы и оценка стоимости ресурсов, требующихся для реализации проекта
  • Определение и составление пошагового плана действий, обеспечивающих достижение целей проекта
  • Определение последовательности работ
  • Определение технологических зависимостей и ограничений на работы
  • Оценка продолжительности работ, трудозатрат и прочих ресурсов, требующихся для выполнения отдельных работ
  • Планирование ресурсов (определение типа ресурсов для работ проекта и их объема)
  • Определение сроков выполнения работ при условии ограниченности ресурсов
  • Формирование бюджета и привязка затрат по смете к конкретным видам работ
  • Разработка плана проекта
  • Сбор результатов прочих процессов планирования и их компоновка в единый документ

Вспомогательные процессы (присутствуют по мере необходимости):

  • Планирование и установление стандартов качества, и определение путей их достижения
  • Организационное планирование, включающее в себя определение и распределение функционала, ответственности и норм субординации
  • Подбор людей, необходимых для реализации проекта, и формирование команды
  • Установление коммуникационных и информационных потребностей членов проекта
  • Идентификация, оценка и документирование рисков проекта (установление факторов неопределенности и степени их влияния на проект, определение благоприятных и неблагоприятных сценариев реализации проекта)
  • Логистическое планирование (что, когда, где и как закупать и поставлять)

Представляющие собой результаты планирования планы (сети и графики) в итоге должны выстраиваться в пирамидальную структуру, включающую в себя всю необходимую информацию, дифференцированную по уровням, срокам и т.д. Планирование проекта и систематизация планов выстраиваются по принципам «обратной связи», которые обеспечивают регулярное сравнение плановых и фактических сведений и придают работе больше эффективности, актуальности и гибкости.

Принципы проектного планирования

Принимаемые решения и предпринимаемые действия в сфере проектного планирования основываются на нескольких важных принципах:

  • Принцип целенаправленности. Выражается в том, что проект направляется на достижение конечной цели инициатора проекта (человека, группы людей, организации и т.д.)
  • Принцип системности. Предполагает, что проект управляется как единое целое со своими особенностями формирования и развития, но в то же время может быть разбит на подсистемы с последующим их изучением, т.к. все они взаимосвязаны и воздействуют друг на друга и на весь проект. Это позволяет найти и создать полезные связи подсистем и их эффективные соотношения, представить качественные и количественные оценки процесса реализации всего проекта и его отдельных элементов.
  • Принцип комплексности. Согласно ему, явления рассматриваются с учетом их зависимости и связи, применяются разные методы и формы управления, рассматривается вся совокупность целей проект-менеджмента на различных уровнях и в различных звеньях, отдельные элементы увязываются между собой и соотносятся с основной целью проекта.
  • Принцип обеспеченности. Означает, что все предусматриваемые проектом мероприятия должны быть укомплектованы всеми требующимися для их реализации ресурсами.
  • Принцип приоритетности. Говорит о том, что при разработке проекта и его реализации основное внимание должно уделяться первостепенным задачам, обусловленным общей концепцией стратегического развития.
  • Принцип экономической безопасности планируемых мероприятий. Экономическую безопасность следует рассчитывать, беря за основу вероятность возникновения потерь и убытков как итога неосуществления события, намечавшегося проектом. Никакие нововведения в работе не могут исключать риска, по причине чего в практике разработки и планирования проекта нужно не избегать рисков, а сознательно идти на оправданные риски с целью их снижения до максимально возможного уровня.

Кроме принципов, которые мы назвали, важно учитывать еще и согласованность задач и интересов всех задействованных в разработке и реализации проекта лиц и своевременность достижения поставленных целей в назначенные сроки.

Учитвая особенности планирования проекта и вышеназванные принципы, можно переходить к следующему не менее важному вопросу – разбиению проектных работ на составляющие.

Структура разбиения работ, матрица ответственности, статьи затрат

Структура разбиения работ (СРР) представляет собой иерархическую структуру последовательной разбивки проекта на подпроекты и комплексы детальных работ разного уровня. СРР – это главное средство по созданию системы управления проектом, позволяющее решать разные организационные проблемы, распределять ответственность, оценивать стоимость, создавать систему отчетности, поддерживать сбор данных о выполнении работ и отображать их результаты. Также с помощью СРР удобно согласовывать план проекта с нуждами заказчика.

Для руководителя проекта СРР не менее важна, т.к. позволяет:

  • Определять работы и комплексы работ по достижению промежуточных целей
  • Быть в курсе того, будут ли достигнуты все цели проекта
  • Создавать подходящую структуру отчетности
  • Определять контрольные точки продвижения проекта
  • Распределять ответственность среди исполнителей
  • Обеспечивать членам команды объективное понимание всех задач и целей проекта

Комплексы (пакеты) работ соответствуют, как правило, нижнему уровню детализации СРР и включают в себя детальные работы, которые в свою очередь могут состоять из шагов. Детальные работы и шаги не являются элементами СРР.

СРР можно разрабатывать сверху-вниз (от главного к частному) и снизу-вверх (от частного к главному), либо с применением обоих подходов. Информация для разработки СРР может выявляться при помощи метода мозгового штурма. Итоговая СРР должна учитывать все цели проекта и предпосылки для его реализации.

Детализация СРР зависит от содержания проекта, опыта и навыков команды, системы управления, принципов распределения ответственности, системы отчетности и т.д. Для создания СРР нередко используют функциональные и технические спецификации с общими требованиями к работе.

Благодаря иерархической структуре проекта, основой которой служит СРР, можно использовать процедуры сбора и обработки данных о ходе выполнения проектных работ в соответствии с контрольными точками, пакетами работ и т.д. Также она позволяет обобщать сведения по срокам, ресурсам, затратам и графикам.

Составление СРР может выстраиваться на следующих основаниях:

  • Этапы жизненного цикла проекта
  • Особенности организационной структуры
  • Компоненты результата (товара, услуги и т.п.), получаемого после реализации проекта
  • Функциональные или процессные элементы деятельности организации, которая реализует проект
  • Географическое расположение (если проекты распределены пространственно)

В практической деятельности почти всегда применяются комбинированные СРР, созданные с применением нескольких оснований, и СРР должна включать в себя все работы проекта, включая детальные работы и шаги.

Одним из важнейших этапов построения СРР является анализ ее полноты, так что если в проекте есть работы, которые контролирует не только проект-менеджер, но и заказчик, они тоже должны быть включены в состав СРР – это и обеспечит полноту структуры.

С учетом информации о плане проектных мероприятий осуществляется разбиение СРР по критериям и признакам проекта. Разбиение происходит до тех пор, пока все важные работы и элементы проекта не будут выделены так, чтобы было возможно их спланировать, определить их бюджет, составить график и план действий по их контролю. Чтобы упростить и автоматизировать СРР, всем ее элементам нужно присвоить идентификатор, соответствующий номеру уровня. Идентификаторы должны отражать критерии разбиения работ.

Не менее важно избегать ряда ошибок при структуризации проекта, а именно нельзя:

  • Пропускать стадию структуризации и переходить к поиску решения текущих проблем
  • Использовать в процессе структуризации только организационные подразделения, фазы или функции, а не конечные продукты или применяемые ресурсы
  • Забывать о том, что СРР должна охватывать проект целиком, упуская начальную и конечную фазы проекта и работу отдельных подразделений
  • Повторять элементы структуры
  • Забывать интегрировать структуру проекта с системой подготовки проектной документации и системой ведения финансовой отчетности
  • Чрезмерно или недостаточно детализировать структуру
  • Создавать структуру так, чтобы она не подлежала компьютерной обработке (все элементы или уровни плана должны иметь соответствующую кодировку)
  • Не учитывать «неосязаемые» конечные продукты, например, услуги, сервис и т.п.

СРР – есть основа понимания членами команды сути и зависимостей проектных работ, обеспечивающая последующую согласованную и скоординированную работу всех подразделений.

Упомянутая выше матрица ответственности и структурная схема организации (ССО), реализующей проект, – это два инструмента, помогающие руководителю проекта создавать команду, соответствующую задачам и целям проекта. Применение ССО и СРР при построении матрицы ответственности наглядно отображено на нижеследующем рисунке:

Состав и план проведения проектных работ в огромной степени влияют на форму организационной структуры, необходимой для реализации целей проекта.

Матрица ответственности позволяет обеспечить и согласовать структуры ответственности членов команды (подразделений) за выполнения работ. По сути, это форма описания распределения ответственности за проведение проектных работ, где указываются роли членов команды и/или подразделений. Одна ось матрицы ответственности отображает список пакетов работ по СРР, а другая – список исполнителей, ответственных за их выполнение.

Элементы матрицы – это коды видов работы из составленного заранее списка (также в матрицу можно вносить стоимость работ). Объем видов ответственности обусловлен спецификой проекта и его организации, однако рекомендуется использовать небольшой набор простых для понимания и описания видов деятельности. Ниже представлен пример матрицы ответственности:

В матрице ответственности могут отображаться виды ответственности руководителей и роли людей, помогающих в реализации проекта, но прямого участия в этом не принимающих. Если матрица составлена грамотно, она станет прекрасным инструментом, обеспечивающим и эффективное выполнение работ, и успешную поддержку внутренними и внешними ресурсами.

Ответственные за исполнение работ лица назначаются еще при планировании проекта, т.к. иметь представление о доступных ресурсах нужно еще до принятия мер по реализации плана. После определения ресурсов нужно определить, как они могут быть получены; в частности это касается трудовых ресурсов.

Назначение сотрудников осуществляется поэтапно – сначала формируется рабочая группа, а затем команда проекта, т.к. именно рабочая группа станет костяком будущей команды. Состав же рабочей группы обусловлен задачами и целями проекта. Почти всегда группа состоит из управляющих, авторитетных участников и основного персонала.

Рабочая группа принимает участие в инициации проекта и его планировании. На этом этапе еще нельзя определить ресурсы, т.к. имеются лишь общие сведения о проекте, и более подробные данные будут получены после проведения детальных работ и создания СРР. Итоговое назначение исполнителей и определение их функционала состоится только после окончательной разработки и утверждения плана.

Чтобы правильно назначить ответственных лиц, необходимо знать о нескольких типах ресурсов, которые могут быть использованы:

  • Трудовые ресурсы
  • Финансовые средства
  • Оборудование
  • Техническое оснащение
  • Технологии и информация
  • Поставщики и материалы

Несмотря на то, что не всегда исполнители обладают всеми рычагами управления и применения ресурсов, знание семи типов ресурсов значительно упрощает процесс описания проекта и решения вопроса о распределении ответственности, ведь, как уже и был сказано, пакеты работ должны быть обеспечены всем необходимым для их выполнения. А чтобы это сделать, важно ответить на два вопроса:

  • Какие конкретно ресурсы требуются для реализации всех работ по проекту (список требований можно получить, используя график работ и СРР)?
  • Что из необходимого уже есть?

Как только ответы на эти вопросы будут получены, можно проводить окончательное распределение ответственности.

Здесь же мы должны сказать о дополнительном средстве планирования проектных работ – структуре статей затрат. Ее не следует путать с бухгалтерскими счетами, т.к. по включенным в нее статьям происходит классификация и сбор неподтвержденной документально управленческой информации, необходимой для принятия управленческих решений (имеется в виду, что документации, подтверждающей фактические затраты, нет, но есть предварительные данные об использованных ресурсах, выполненных работах и т.д.).

Статьи затрат – это инструмент управления, который используется с целью сбора данных о фактических затратах выполненных работ и последующего их сравнения с затратами по плану. Эти же статьи применяются для планирования и контроля времени и стоимости, т.к. включают в себя сведения о работах, назначенных, исходя из СРР. Ниже вы можете увидеть пример формирования статей затрат по пакетам работ, за которые ответственны конкретные подразделения (исходя из СРР):

Статьи затрат могут включать в себя данные по множеству пакетов работ, составленных по различным основаниям, таким как:

  • Ответственные лица
  • Структура счетов
  • Сроки выполнения
  • Содержание работ

Подытоживая все вышесказанное о статьях затрат, остается лишь отметить, что они способствуют формированию и мониторингу проектного бюджета, осуществлению текущего управленческого учета и оценке возможных затрат после окончания проектных работ.

Теперь мы можем перейти к рассмотрению наиболее эффективных методов планирования проектов, позволяющих обеспечить своевременное осуществление как проекта в целом, так и отдельных его этапов.

Сетевое планирование проектов

Методы сетевого планирования проектов или, как их еще называют, сетевые диаграммы (граф сеть, PERT-диаграмма) представляют собой графическое отображение проектных работ и имеющихся между ними зависимостей. Понятие «сеть» здесь обозначает полный комплекс работ и контрольных точек проекта с установленными зависимостями между ними.

Сетевые диаграммы отображают сетевую модель в виде графика с рядом вершин, которые соответствуют работам, а связывающие их линии отображают взаимосвязи между этими работами. Граф, часто именуемый диаграммой предшествования-следования или сетью типа «вершина-работа», считается самым распространенным отображением сети. Ниже можно увидеть пример фрагмента такого графа:

Есть также тип сетевой диаграммы, называемый сетью типа «вершина-событие», но в практической работе его применяют не так часто. В этом случае работа имеет вид линии, соединяющей два события (узлы графа), отображающие начало и конец определенной работы. Хорошим примером такой диаграммы является PERT-диаграмма – вот она:

Сетевые диаграммы часто путают с блок-схемами, но это не совсем верно, т.к. отличие сетевой диаграммы состоит в том, что она отображает лишь логические зависимости работ, в то время как блок-схема показывает входы, выходы и процессы. Также в диаграмме нет повторяющихся циклов (петель).

Методами сетевого планирования называют методы, нацеленные на максимальное сокращение продолжительности проекта. Их основой служат метод критического пути (МКП или CPM (от англ. Critical Path Method)) и метод оценки и пересмотра планов (PERT (от англ. Program Evaluation Review Technique)).

Под критическим путем понимается максимально продолжительный путь в сети, а работы, имеющиеся на этом пути, называются критическими. От продолжительности критического пути зависит минимальная продолжительность проектных работ. Общую продолжительность проекта можно сократить посредством сокращения критических работ. Таким образом, задержки по выполнению работ влекут за собой и увеличение продолжительности проекта.

Благодаря методу критического пути можно рассчитать примерные календарные графики выполнения пакета работ, основываясь на логической структуре сети и оценках продолжительности выполнения работ по-отдельности, а также установить общий критический путь для проекта.

Есть также понятие полного резерва (запаса) времени. Это разность между датами позднего и раннего начала или окончания работ. Управленческая суть запаса времени состоит в том, что есть возможность для урегулирования финансовых, ресурсных или технологических ограничений, и руководитель проекта может приостановить работу на имеющийся в резерве срок, не опасаясь отрицательно повлиять на конечный срок завершения проекта. Резерв времени критических работ равен нулю.

Горизонтальная линейная диаграмма, где проектные задачи представлены временными отрезками с конкретными временными параметрами (началом, окончанием, задержками и т.д.) называется диаграммой Гантта, и она тоже является неотъемлемой частью сетевого планирования. Вот ее пример:

Для эффективного планирования удобно использовать и PERT-диаграммы, и граф сети, и диаграмму Гантта. Само же сетевое планирование подразумевает описание всей проектной работы в виде комплекса работ с конкретными взаимосвязями между ними. Чтобы рассчитать и проанализировать сетевой график, обычно применяют набор сетевых операций, называемых процедурами метода критического пути.

Сетевая модель разрабатывается поэтапно:

  • Определяются списки проектных работ
  • Оцениваются параметры работ
  • Устанавливаются зависимости между работами

Списки работ нужно определить, чтобы описать всю деятельность по проекту, включая все детали. Работа – это главный элемент сетевой модели. Пакеты работ обуславливают деятельность, которая должна быть выполнена для достижения проектных результатов. Результаты обычно выделяются контрольными точками.

Перед разработкой сетевой модели нужно удостовериться, что нижний уровень СРР включает все работы, гарантирующие достижение частных проектных целей. Сетевая модель – это результат определения зависимостей между работами и добавления связующих событий и работ. В самой общей форме представленный подход основывается на предположении, что любая работа призвана помочь достичь частной цели. Связующие же работы совсем необязательно должны быть направлены на достижение материального результата, т.к. их целью может быть организация проведения того или иного мероприятия и т.п.

Основная задача проект-менеджера – оценить параметры работ. Для этого могут привлекаться другие участники проекта, ответственные за выполнение отдельных заданий проекта. Оценка продолжительности работ и потребности в финансовых средствах и ресурсах самым прямым образом влияет на актуальность ресурсных и стоимостных планов и календарных графиков, которые составляются после анализа сетевой модели. Такую оценку нужно проводить для каждой из работ. Затем на ее основе обобщаются и формируются уровни СРР в проектном плане.

Чтоб отдельные этапы проекта и весь проект в целом были реализованы своевременно, необходимо также планировать проект по временным параметрам. Рассмотрим этот вопрос подробнее.

Планирование проекта по временным параметрам

Временные параметры следует понимать здесь как временные периоды, в течение которых планируется выполнить работы и пакеты работ, а также точки контроля процесса реализации проекта. Время – важнейший фактор, воздействующий на эффективность осуществления всего замысла.

Сроки реализации элементов проекта и всего проекта всегда планируются заблаговременно, и, конечно же, желательно их минимизировать. Но минимизация сроков ограничена тремя параметрами: техническими возможностями, технологическими требованиями и качеством работ. Все это должно учитываться при планировании.

Планирование по временным параметрам – ключевой элемент проект-менеджмента, включающий в себя несколько составляющих. Этими составляющими являются:

  • Концепция управления проектом по временным параметрам
  • Календарное планирование проекта
  • Контроль хода проектных работ
  • Анализ и урегулирование хода работ
  • Закрытие управления проектом

Нередко проект бывает сложно завершить к установленным срокам. Причиной тому служит нечеткое понимание того, чем именно нужно управлять, причем большая часть проблем возникает еще на этапе планирования.

Причиной расхождений с календарным планом могут быть задержки поставок, недостаток ресурсов и т.п. Если же неверно определены масштабы и предметные области проекта, впоследствии придется вносить корректировки в работы и календарный план.

Когда руководитель имеет дело с типовыми повторяющимися проектами, удобно использовать прошлый опыт, позволяющий точно определить время и последовательность действий, хотя на практике проекты повторяются крайне редко.

Если говорить о причинах временных потерь в проекте, то к ним можно отнести:

  • Ненадлежащее управление качеством и составлением смет
  • Отсутствие резервного плана при непредвиденных затратах
  • Некачественное распределение рисков среди участников проекта
  • Отсутствие структуры в системе коммуникаций
  • Трудновыполнимая система проектной отчетности

А еще одной важной составляющей управления проектом по временным параметрам является управление личными временными ресурсами. Это актуально для каждого исполнителя и участника проекта, но в большей степени важно для руководителя, т.к. он ответственен за успех проекта, а значит, ему нужно успевать проделывать массу всевозможных работ.

Для улучшения управления личным временем желательно применять так называемые формы. Форма – это список необходимых для выполнения работ с указанием исполнителей и сроков выполнения. Наиболее приоритетные работы следует переносить во временные блоки планировочного календаря. Планировочный календарь может выглядеть так:

или так:

В пустые временные блоки можно вносить внеплановые события или работы меньшей приоритетности. В случаях, когда объем работ больше количества времени, работы могут планироваться на несколько дней вперед. Но злоупотреблять этим не стоит, иначе могут возникнуть задержки в выполнении высокоприоритетных задач. А с учетом того, что в последующие дни приоритет низкоприоритетной работы может повышаться, все задания следует выполнять своевременно.

Для эффективного тайм-менеджмента нужно грамотно устанавливать приоритеты и действовать в соответствии с ними. Руководитель проекта не должен отвлекаться на второстепенные и нечеткие задачи и медлить с принятием важных решений. Также он должен уметь делегировать полномочия.

И последнее, на чем мы заострим внимание в первом уроке, – это некоторые организационные моменты.

Организация работ по проектному планированию

Планирование проекта является процессом формирования решений, которые определяют последовательность проектных работ и мероприятий. Оно играет главенствующую роль в проект-менеджменте, представляя собой организующее начало процесса реализации проекта.

Проектное планирование включает в себя несколько этапов:

  • Постановку целей и задач
  • Расчет ресурсов
  • Создание графика продолжительности работ
  • Оптимизацию графика выполнения работ
  • Организацию выполнения работ
  • Создание календарного плана нарастания трудоемкости работ
  • Контроль хода работ
  • Корректировку хода работ

План осуществления проекта – это комплексный план, содержащий исчерпывающую систему задач и целей, детальных работ, действий и мероприятий по достижению главной цели проекта. Составлению плана реализации нужно уделять повышенное внимание, стремясь избегать типичных ошибок, таких как:

  • Постановка ошибочных целей
  • Использование неполной информации
  • Игнорирование прошлого опыта
  • Игнорирование вопроса доступности ресурсов
  • Недостаток внимания координации участников проекта
  • Игнорирование мотивации исполнителей
  • Чрезмерное внимание детализации плана
  • Составление плана ради плана и игнорирование контроля следования плану

Несмотря на достаточно большое количество ошибок и их специфичность, обойти их стороной помогает учет всех элементов планирования, о которых мы вам рассказали. Важно только помнить, что планирование проекта – это систематизированное упорядочивание задач, целью которого является достижение основного результата – реализации проекта. А с учетом того, что план всегда содержит в себе указания к действиям и сами действия, его можно смело считать эталоном или ориентиром, с которым будут сравниваться фактические показатели. Если же в результате подобных сопоставлений будут найдены какие-либо расхождения, необходимо предпринимать меры по корректировке плана.

Во втором уроке мы поговорим о другом важном для руководителя элементе проект-менеджмента – управлении командой. Будут рассмотрены такие вопросы, как состав участников проекта, функции проект-менеджера, особенности формирования и развития проектной команды, признаки и состав команды, урегулирование конфликтов и ряд других.

Проверьте свои знания

Если вы хотите проверить свои знания по теме данного урока, можете пройти небольшой тест, состоящий из нескольких вопросов. В каждом вопросе правильным может быть только 1 вариант. После выбора вами одного из вариантов, система автоматически переходит к следующему вопросу. На получаемые вами баллы влияет правильность ваших ответов и затраченное на прохождение время. Обратите внимание, что вопросы каждый раз разные, а варианты перемешиваются.

Кирилл НогалесСергей Крутько

4brain.ru

Создание нового проекта — Служба поддержки Office

Вы всегда можете создать новый проект на основе шаблона или другого проекта. Но если необходимо начать с нуля, вы можете создать пустой файл проекта.

Щелкните Файл > Создать > Новый проект.

При этом вы получите чистое полотно для работы. Если вы не уверены, с чего начать, читайте дальше.

Примечание: Краткое руководство по работе с более простыми задачами в Project можно найти в кратком подпуске Project.

Настройка нового проекта

Установка даты начала и даты окончания проекта

Указание имени или названия и других свойств файла

Добавление задач

Отображение суммарной задачи проекта

Дальнейшие действия

Установка даты начала и даты окончания проекта

  1. Щелкните Проект > Сведения о проекте.

  2. Перейдите в поле Планирование от и выберите дату начала проекта или дату окончания проекта.

  3. Добавьте дату в поле Дата начала или Дата окончания.

Совет по управлению проектами.    Чтобы выяснить крайний срок начала проекта, можно запланировать проект с даты окончания. После запуска проекта нужно изменить этот параметр и планировать работу с даты начала, чтобы видеть изменения, ставящие под угрозу срок сдачи проекта.

Как только вы получите общую картину, Project поможет вам разобраться с деталями календарного плана.

К началу страницы

Указание имени или названия и других свойств файла

Сохраните проект, чтобы присвоить ему имя или название. Вы можете изменить имя и другие свойства файла в любое время.

  1. Щелкните Файл > Сведения.

  2. В правой части экрана выберите пункт Сведения о проекте, а затем — Дополнительные свойства.

  3. На вкладке Сводка введите имя в поле Название.

  4. Добавьте в файл проекта любые дополнительные сведения, которые посчитаете нужными.

Примечание: Чтобы вернуться к представлению проекта, нажмите кнопку «Назад» .

К началу страницы

Добавление задач

Большинство проектов зарождаются в виде списка задач в Excel, Word или даже простых записей на бумаге. Чтобы начать планирование этих задач и управление ими, вам необходимо внести их в файл проекта.

  • Добавление задач вручную.    Это означает, что их нужно ввести в Project.

  • Вырезание и вставка.    Project запоминает структуру, созданную для задач в Word, Outlook или PowerPoint, и делает их суммарными задачами и подзадачами при их вставке в Project (только в Project 2013 и более поздних версиях).

  • Импорт данных из Excel.    Если список задач в Excel содержал длительности, смету, сроки и другие данные о проекте, вы также можете внести их в проект.

  • Синхронизация с SharePoint.    Вы можете работать с Project в SharePoint. После того как вы запланируете эти задачи, участники группы смогут просматривать расписание и обновлять их работу в SharePoint, и вы увидите изменения в Project. И наоборот.

Добавив задачи, вы можете приступить к работе над ними.

К началу страницы

Отображение суммарной задачи проекта

Суммарная задача проекта содержит все другие задачи и отображается в верхней части списка задач. В Project суммарные задачи скрыты по умолчанию. Чтобы включить их отображение, перейдите в представление «Диаграмма Ганта» и на вкладке Формат установите флажок Суммарная задача проекта.

К началу страницы

Дальнейшие действия

Когда вы создаете новый проект в Project Web App, доступны следующие варианты:

  • Корпоративный проект.    Этот параметр создает проект, чтобы его можно было редактировать в Project Web App.

  • Список задач SharePoint.    Этот параметр позволяет создать проект как сайт проекта. С помощью списка задач на сайте проекта можно вычислить задачи для проекта. По мере создания списка задач на этом сайте проекта эти задачи будут просматриваться в центре проектов в Project Web App.

Ваша организация может иметь несколько различных шаблонов для создания новых проектов, поэтому следует выбрать шаблон, наиболее подходящие для создаваемого проекта.

Создание нового корпоративного проекта

Чтобы создать новый корпоративный проект, выполните указанные ниже действия.

  1. На панели быстрого запуска выберите пункт Проекты.

  2. На вкладке проекты нажмите кнопку создать, а затем выберите Корпоративный проектили шаблон корпоративного проекта, который определен для вашей организации.

  3. На появившейся странице введите нужные сведения в поля имя, Описаниеи Дата начала , а затем нажмите кнопку Готово.

  4. Заполните как можно более подробную информацию на страницах, созданных для вашего проекта. После ввода данных на вкладке задача или проект в группе проект нажмите кнопку сохранить. Каждая страница проекта указана на панели быстрого запуска, а под именем проекта — при открытии проекта. Вы можете перемещаться между страницами, щелкая ссылки быстрого запуска или нажимая кнопки назад и Далее на вкладке проект в группе страница .

Если проект или предложение связаны с рабочим процессом с несколькими этапами, вы можете нажать кнопку Отправить , чтобы начать работу с рабочим процессом, после того как вы добавите столько сведений, сколько можно на странице сведений о проекте.

Когда вы впервые создаете проект или предложение, он становится видимым только для владельца проекта. Чтобы сделать его видимым для участников группы, назначенных задачам в проекте, необходимо опубликовать проект. Дополнительные сведения о публикации проекта можно найти в разделе Публикация проекта.

Создание нового проекта списка задач SharePoint

Чтобы создать новый проект списка задач SharePoint, выполните указанные ниже действия.

  1. На панели быстрого запуска выберите пункт Проекты.

  2. На вкладке проекты нажмите кнопку создать, а затем выберите пункт список задач SharePointили выберите шаблон проекта списка задач SharePoint, который определен для вашей организации.

  3. На странице Создание нового проекта введите имя нового проекта, а затем нажмите кнопку Готово.

  4. После создания сайта проекта щелкните изменить в сером поле в левой части веб-части Сводка по проекту .

  5. С помощью страницы » задачи » можно добавлять задачи проекта, включая дату выполнения и назначенные сведениям.

После того как вы создадите этот список задач, если вы вернетесь в Project Web App, вы увидите, что он отображается как проект в центре проектов. Обновления, внесенные в список задач на сайте проекта, отражаются в центре проектов в Project Web App.

support.office.com

Календарный план-график реализации проекта

При планировании выполнения любой задачи традиционными вопросами являются: «Что сделать?», «Когда?», «Кто?», «Каковы результаты?». И поскольку проектное мероприятие включает в свой состав целую совокупность действий, в группе документов сводного плана обязательно должен присутствовать план-график проекта, который также именуется проектным расписанием или календарным планом. В настоящей статье мы рассмотрим действия по подготовке и варианты визуального представления данного документа.

Отражение содержания проекта в план-графике

Этапы разработки календарного плана мы рассматривали в материале, посвященном технологии создания плана проекта. Качество создания план-графика зависит от выполнения менеджером ряда обязательных процедур, среди которых учет основных ограничений (по содержанию, времени и ресурсам) занимает центральное место. Первым шагом на этом пути выступает планирование содержания проекта как некая совокупность услуг и продуктов по предмету поставленной задачи. Содержание проекта – это достаточно емкое понятие, которое включает:

  • описательную часть с обоснованием причин запуска мероприятия, а также и возможностей, которые оно в себе несет;
  • цели и результаты задач на разных уровнях декомпозиции главного результата-продукта;
  • выявленные связи проекта со стратегией развития компании;
  • разнообразие подходов к решению уникальной проектной задачи;
  • границы проекта, в пределах которых возникает продукт, полномочия и ответственность PM;
  • продукт мероприятия;
  • основные требования к продукту и его параметрам;
  • всевозможные допущения и предположения по условиям выполнения проекта;
  • выявленные ограничения;
  • критерии результативности.

В этом списке нас будет интересовать, прежде всего, планирование состава работ, для каждой из которых установлены результаты, ответственные ресурсы за соответствующие задачи и сроки. Иными словами, вся последовательность задач, переведенных в формат работ, приводящих к результату проекта, должна быть сведена в таблицу или график определенной формы, включающую названные параметры задачной природы.

Мы с вами знаем из статей нашего сайта, что задачи и есть суть результатов как некие точки в будущем в интерпретации: достигнуто или не достигнуто. Для задач момент начала действий не важен, а важен срок их окончательного решения. Задачи – категория статическая, мы же их переводим в динамическое состояние работ, т.е. действий, имеющих начало, конец, ответственных лиц и результаты. Вспомним визуальный образ процессуальной модели выполнения планирования и определим место в ней разработки календарного плана.

Место разработки календарного плана в процессах планирования проекта

Условия реализации проекта диктуются содержанием, определенным составом работ, выявленными взаимосвязями между ними, установленной длительностью операций. Но это далеко не все. Управление в момент выполнения календарного плана производится с учетом идентифицированного, оцененного риска и разработанного бюджета проекта. Среди группы содержательных процессов для разработки календарного графика, помимо состава работ, значение имеет также и ряд других параметров.

Прояснение параметров работ

Определение состава работ выполняется с целью получения информации о всем комплексе работ по проекту. Производится набор полноценных данных о составе планируемых операций. Планирование структуры и состава работ проекта связано с его целями. Именно опираясь на цели и вытекающие из них задачи, руководитель команды определяется с необходимым составом работ и последовательностью действий.

В этом ему помогает метод декомпозиции, который никак нельзя назвать простым. Менеджеру приходится особым образом настроиться, быть дисциплинированным, сфокусированным на правила и критерии разбиения. В результате появляется промежуточный документ – ИСР (пример иерархической структуры работ приведен ниже).

Пример ИСР функционального типа разбиения

Следующим параметром работ является уровень их взаимосвязей. Его также необходимо определить перед тем, как график реализации проекта будет сформирован. Планирование взаимосвязей работ преследует цель установления, согласования и документирования последовательности операций. Для выполнения этой задачи применяются логические и математические алгоритмы построения сетевой модели проекта. При этом учитываются взаимные связи не только между работами, но и между вехами. В расчет принимаются также и иные ограничения. В сетевой диаграмме применяются:

  • специальные виды взаимосвязей между операциями;
  • метод критического пути;
  • методы расчета длительности операций;
  • управление оптимизацией сетевого графика.

Еще один параметр, предваряющий календарное планирование, – это длительность работ. Решение задачи длительности операций служит четкому пониманию менеджером, из чего будет складываться общая продолжительность инвестиционного мероприятия. Управление этим временным ресурсом в дальнейшем основывается на первично произведенной инвентаризации проектируемых событий и действий. Причем, моделей решения любой уникальной задачи, как мы знаем, может быть бесконечное множество. Все зависит от творческого посыла и прошлого опыта ответственного ресурса, его способности критически оценивать альтернативы достижения результата и сопутствующие риски. Ключевыми критериями, помимо состава, последовательности и взаимосвязей, здесь выступают:

  • продолжительность работ;
  • трудозатраты на выполнение операций.

Оценка длительности и трудозатрат также относятся к зоне ответственности PM. Но в условиях декомпозиции задач у руководителя проекта как постановщика также возникают ответственные ресурсы в лице членов команды и внешних подрядчиков. К локальным решениям привлекаются и консультанты-эксперты, несущие несколько иную ответственность по выдвигаемым ими предложениям и рекомендациям. Все вместе эти участники должны обеспечить оценку длительности работ и потребный состав трудовых ресурсов. В рамках настоящей статьи мы не принимаем во внимание ряд дополнительных аспектов планирования. Имеется в виду планирование и оценка стоимости работ, риска, планирование качества. Они влияют на план-график проекта опосредованно, хотя для сводного плана не менее важны, чем все остальное.

Собственно календарный план

Календарный план реализации проекта разрабатывается с целью окончательного определения расчетных сроков операций, входящих в его состав, общей продолжительности. При этом должно быть обеспечено заключительное согласование с участниками и утверждение документа план-графика. Именно рабочий режим применения данного документа предопределяет значимость его утверждения. Уровень детализации графика должен быть достаточным, но не избыточным. Что это означает?

Универсальным критерием глубины проработки расписания является наличие ответственного ресурса по результату выделенной в самостоятельную работу задачи. Если по смежным операциям ответственный остается тот же, смысла для дальнейшего деления вышестоящей работы нет. Но если результаты действий от одного ответственного лица передаются другому, то процесс деления работ еще не завершен.

Если все предыдущие документы (планы по вехам, ИСР, сетевые модели и т.п.) носили подготовительный характер, то календарный план является непосредственным документом исполнения и контроля. Не зря план-фактный анализ, мониторинг и контроль хода выполнения работ совершаются в регулярном режиме именно на основании план-графика. Расписание выполняет ряд функций:

  • распорядительного документа, предписывающего выполнение конкретных действий;
  • мониторингового ресурса;
  • документа для контрольных мероприятий;
  • документа-основания для принятия решения об изменении планов проекта.

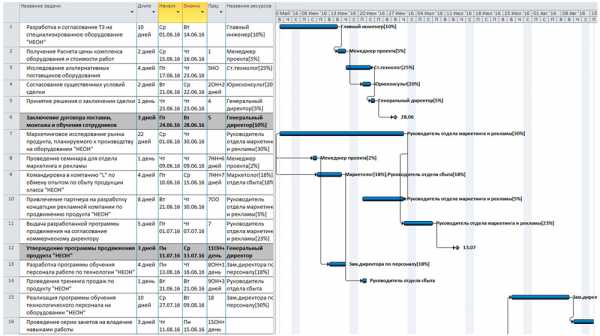

Пример электронной формы плана-графика проекта

Выше вашему вниманию представлен пример расписания проекта, выполненного в стандартном приложении Microsoft Project, имеющего двойной вид: таблицы и диаграммы Ганта. Управление ходом работ может осуществляться на основании расписаний различного визуального представления. Среди таких видов выделяются следующие.

  1. Табличная форма.
  2. Ленточная диаграмма.
  3. Диаграмма Ганта (или Гантта).
  4. Диаграмма контрольных событий (график по вехам).
  5. Сетевая диаграмма с учетом временного масштаба.

В заключение мы рассмотрим еще один пример план-графика в виде таблицы. Это наиболее распространенный и работающий вид оформления расписания. В состав табличной формы включаются основные параметры работ: содержание операций, сроки начала и окончания, ответственные лица, ожидаемые результаты, отметка об исполнении. Управление планированием проекта на расписании не заканчивается. Проходит несколько итераций корректировки бюджета и зависимого от него плана-графика. Разрабатывается оргструктура, оцениваются риски, планируются поставки и качество. И только после этого план собирается в сводный документ.

Пример табличной формы план-графика проекта

В настоящей статье мы рассмотрели вопрос подготовки расписания проекта и его место общей системе процессов планирования. В небольших проектах бывает, что весь комплекс планирования ограничивается только план-графиком и бюджетом, но если мероприятие масштабное и значимое, алгоритм становится развернутым на ряд последовательных этапов. Менеджер проектов, который владеет навыком этой работы и не боится экспериментировать со способами решения задач, практически всегда находит варианты, когда ограничения нивелируются, а ожидаемый результат действий команды возникает в срок.

projectimo.ru

Этапы проекта. Этапы работы над проектом

Мы ежедневно занимаемся большим количеством дел, постоянно делаем выбор, ищем новые возможности для реализации поставленных задач. В повседневной жизни люди даже не задумываются, что они постоянно занимаются разработкой проектов. Это происходит неосознанно. Однако часто человек, который считает, что он сумел построить настоящий инвестиционный проект, на самом деле проделал ненужную работу. Чтобы сконцентрировать свои усилия на необходимых действиях и получить желаемый результат, нужно знать, что представляет собой процесс проектирования.

Что такое проект

Нельзя назвать проектом любую задумку или идею, которую невозможно реализовать. Это определенный механизм, цель которого состоит в достижении поставленной цели и внедрении разработки в практическую деятельность. Итак, признаки проекта:

  • Существует определенная дата начала процесса проектирования.
  • Когда заканчиваются этапы разработки проекта, нужно отметить в календаре или документах, если они есть, дату окончания работы или представить конечный результат.
  • Конечный результат проектирования должен быть новым, ранее неизвестным. Не обязательно при этом добиваться полной уникальности. Достаточно того, что результат будет открытием для членов команды, работающей над проектом.
  • Для разработки проекта необходимы определенные ресурсы. Они всегда ограничены.

Теперь можно сказать, что проектированием называется стройка квартиры, поиск работы, изучение иностранного языка, переход на другой распорядок дня. Этапы разработки проекта в каждом случае уникальны, но если вы можете реализовать вашу идею, воплотить ее в жизнь, то гораздо проще смотреть на все трудности как на ступени реализации, по которым вы будете подниматься еще выше.

Существует несколько видов исследований. Они различаются между собой по разным характеристикам.

Этапы проекта: общая характеристика

Хотя видов проектов существует много, каждый из них реализуется по определенной схеме. В целом процесс проектирования проходит так:

  • Анализируется идея, разрабатывается план проекта.
  • Выбирается руководитель проекта.
  • Четко прописываются цели проектирования с учетом всевозможных ограничений.
  • Выявляются участники проектирования.
  • Определяется дата начала работы и планируемый объем проекта.
  • Определяются возможные риски и последствия.
  • Идет работа над поставленной целью.
  • Устраняются проблемы, возникшие в ходе работы.
  • Анализируется конечный результат проекта.
  • Результат представляется руководству.
  • Происходит оценка конечного результата и работы участников.

В зависимости от вида проектирования этот план может быть скорректирован под конкретные цели. Могут вноситься новые этапы работы над проектом или же устраняться уже существующие, если они не нужны.

Разработка школьного проекта

Школьный проект, как правило, не представляет собой долговременную работу. Ученики должны в командной работе проявить себя как способные и целеустремленные люди, умеющие достигать компромисса. Этапы проекта в школе таковы:

  • Подготовка к работе. На этом этапе формулируется задание и разрабатывается план проектирования.
  • Формируются задачи проекта, каждый участник предлагает собственные идеи, которые помогут достичь цели.
  • Определение метода сбора необходимой информации, распределение заданий между всеми участниками проекта.
  • Сбор информации, ее анализ, выполнение задач проектирования.
  • Формулировка соответствующих выводов.
  • Подготовка к защите проектной работы.
  • Представление результата деятельности учителю, защита работы.

После защиты проектной работы учитель выставляет соответствующую оценку, которая зависит от степени достижения цели проектирования, работы всех участников исследования, сложности темы, умения представить свои результаты обществу.

Школьное исследование – это самая простая форма работы, во время которой ученики только начинают постигать азы работы над собственной идеей. Этапы работы над проектом не представляют собой определенных расчетов, чего нельзя сказать об инвестиционной сфере деятельности.

Разработка инвестиционного проекта

Инвестиционный проект подразумевает, что его участники учитывают определенный финансовый риск, поскольку реализация требует определенных вложений. Только от человека зависит, готов ли он пойти на это. Этапы инвестиционного проекта таковы:

  • Предынвестиционный этап. Он включает в себя все мероприятия по подготовке к работе, среди которых проверка основной идеи, планирование, выделение определенных финансовых средств, выбор места исследования, заключение договора с организацией, разработка технического оснащения, разработка и утверждение определенной документации, получение разрешения на реализацию проекта и утверждение соответствующих документов. Этот этап корректируется, если инвестор желает что-либо изменить.
  • Инвестиционный этап. В него входит непосредственное выполнение работы, включая монтаж, производство образцов и сопутствующих составляющих. Во время этого периода происходит внедрение идеи в действительность.
  • Эксплуатационный этап. Это завершающий период работы над проектом, он включает в себя применение идеи на практике. Также этап подразумевает расчет всех экономических показателей и прогнозов.

Это основные этапы проекта. Они могут быть дополнены некоторыми действиями, если того требует инвестор или в этом нуждается реализация задумки на практике. Выполнение инвестиционного проекта – это сложная задача, успешное внедрение в жизнь которой под силу только людям со специальным образованием и навыками предпринимательства.

Существует еще один вид проекта – творческий. Его разработка также проходит согласно определенным этапам.

Разработка творческого проекта

Творческий проект является таким же исследованием, как и инвестиционный. Однако есть одно отличие, которое заключается в том, что конечным результатом должно быть готовое изделие. Творческий человек должен уметь воплощать свои мысли и идеи в реальность, чтобы его способности не остались бесполезными. Для этого и нужно осваивать навык проектирования. Этапы творческого проекта таковы:

  • Выбор темы проектирования, постановка цели и соответствующих задач.
  • Установление всевозможных ограничений.
  • Определение необходимых ресурсов.
  • Сбор необходимой информации.
  • Составление плана проектирования.
  • Изготовление изделия с учетом всех вышеперечисленных факторов.
  • Оценка готового изделия.
  • Анализ результатов.
  • Оформление исследования в бумажном виде.
  • Защита проекта.

Эти этапы выполнения проекта каждый творческий человек видит по-своему. Поэтому не обязательно строго следовать инструкции. Достаточно лишь в общих чертах перенять эти требования.

Оформление проекта

Любой проект необходимо грамотно оформить. Для этого каждый аспект исследования излагается в печатном варианте. Требования к тексту таковы:

  • Наличие заголовков и подразделов.
  • Описание хода исследования.
  • Наличие выводов.
  • Описание результата исследования.
  • Наличие приложений, которыми могут выступать рисунки, фотографии, графики, диаграммы и т. д.

После оформления проекта наступает этап защиты.

Защита проекта

Защита – это завершающий этап проектирования, который включает в себя обоснование результатов исследования заказчику, покупателю или общественности. Обычно для получения одобрения достаточно краткого и грамотного рассказа о ходе исследования, который подкреплен графиками, рисунками и презентацией. Помните, что от этого этапа зависит восприятие вашей работы окружающими.

Выводы

Таким образом, проектирование представляет собой длительную работу над основной идеей. Если вы чувствуете в себе силы для реализации вашей задумки, приступайте к набору команды и воплощению в жизнь ваших мыслей. Описанные этапы проекта — это ваш ориентир. Упорная работа поможет вам достичь цели.

fb.ru

Как составить план проекта по разработке сайта

ЗадачаИсполнительЧасыКомментарий
Выделение основных услуг и определение конкурентовМаркетолог6Важно для понимания объема сайта. После изучения конкурентов, список может быть скорректирован.
Экспресс-анализ сайтов конкурентовМаркетолог24В зависимости от знания рынка и сложности проекта, время может быть скорректировано.
Формулировка преимуществ и разработка УТПМаркетолог8На основе информации о компании и конкурентах вырабатываем основное предложение и тезисно отвечаем на вопрос: «почему надо купить у нас».
Начальное планирование структуры сайтаМаркетолог2Только после этого можно составить базовую структуру сайта, которая выглядит на данном этапе как список страниц.
Сбор семантического ядра и сегментированиеSEO-спец26SEO-специалист собирает полный список запросов и объединяет их в смысловые группы. Время я рассчитываю примерно по 2 часа на каждую страницу предварительной структуры сайта (для которых актуально SEO, разумеется). Если уже существует сайт, то следует учесть запросы, по которым сайт уже находится в поисковой выдаче.
Согласование и утверждение сем. ядраМаркетолог8Лучше семантическое ядро согласовать и с заказчиком, чтобы избежать недопонимания в дальнейшем.
Корректировка структуры сайта с учетом сем.ядраSEO-спец6Предложения SEO-специалиста по списку страниц, навигации.
Доработка и согласование структуры сайта с учетом сем.ядраМаркетолог4На данном этапе мы получаем скелет сайта. Дальше я предполагаю наличие типовых страниц. К примеру, что все страницы разных услуг выполнены по одному шаблону.
Базовые рекомендации SEO по контенту для страниц постраничноSEO-спец8Чтобы не пришлось переделывать прототипы или даже готовые страницы, я рекомендую, получить SEO пожелания уже на этом этапе. Этот пункт про блоки на странице. Я закладываю 0,5 часа на 1 стр.
SEO ТЗ на контент страницSEO-спец30Данный пункт про рекомендации по текстам, которые должны быть на страницах. Я закладываю по 2 часа на каждую страницу.
Написание текстовКопирайтер/Маркетолог90Если вам повезло найти хорошего копирайтера, можете доверить написание текстов ему. В большинстве случаев тексты для страниц услуг, уникальных страниц типо «О компании», «404», «Контакты» и т.п. я пишу сама. Время беру по своим меркам, поэтому закладываю по 6 часов на 1 стр. Но от проекта к проекту может меняться.
Прототипирование страницМаркетолог82Закладываю также по 6 часов на 1 страницу, плюс 2 рабочих дня на главную, так как необходимо подготовить разметку макета, шапку и подвал. Мне удобно делать прототипы параллельно с написанием текстов.
Подготовка ТЗ дизайнеруМаркетолог13Хотя прототипы в Axure RP достаточно наглядные, по некоторым пунктам дизайнеру необходимо дать отдельные рекомендации, особенно в начале. Описать стиль, цветовую гамму. Мне удобно прислать примеры стиля и обсудить устно, чтобы быть уверенной, что мы говорим об одном и том же.
Дизайн главной страницы + рекомендации на адаптивДизайнер16Так как сейчас невозможно жить без мобильного сайта, то советую подумать об адаптивной версии уже на этом этапе. Показала себя рабочей схема, когда дизайнер готовит не несколько вариантов дизайна, а пишет рекомендации. Времени тратится меньше, а результат одинаковый.
Дизайн остальных страниц + рекомендации на адаптивДизайнер66Я считаю по 6 часов на страницу. Где-то может быть больше, где-то меньше. В это время закладываю и подготовку верстальщику рекомендаций для адаптивной верстки.
Утверждение и согласование дизайнаМаркетолог14На утверждение макетов всегда тратится время, особенно, когда речь идет об утверждении стиля и дизайну первых страниц. Советую заложить в плане время на это.
Подготовка оптимизированных метатегов и h2SEO-спец16В целом этот пункт можно включить в любой момент до запуска сайта, но не забываем!
Составление ТЗ на верстку и программированиеМаркетолог17Так как я рассматриваю вариант сайта услуг, то не предполагаю сложных в реализации модулей. Поэтому закладываю 1,5 часа на страницу.
SEO рекомендации для этапа верстка и программированиеSEO-спец6Опять же, чтобы не переделывать, лучше сразу готовить сайт с учетом дальнейшего продвижения в поисковиках.
Верстка (адаптивная)Верстальщик104Тут все зависит от сложности макетов. Я предполагаю 2 дня на разворачивание инфраструктуры, подготовку к работе и по 8 часов на 1 стр.
Утверждение и согласование версткиМаркетолог24Можно не включать этот пункт, но проверять верстку, писать правки и принимать все равно придется. В зависимости от команды и проекта на это может уйти достаточно много времени. Поэтому я рекомендую заложить его в проект.
ПрограммированиеПрограммист80Сборка разрозненных страничек в готовый сайт. Вывод в CMS модулей для дальнейшего управления контентом сайта без участия разработчика.
Утверждение и согласование программной частиМаркетолог15Честно говоря, кажется, что я мало времени закладываю на эту задачу. Без этого этапа вы 100% не обойдетесь, оставляйте на него время.
Тестирование и отладкаМаркетолог40Это задача нажать на все кнопочки, посмотреть все странички, попробовать все функции в CMS и проверить сайт в разных браузерах и на разных устройствах. Если проект небольшой, то может быть достаточно проверки своими силами, для сложных подключаем тестировщиков.
Запуск боевой версии сайтаПрограммист8До этого момента все проверки шли на тестовой площадке. Только сейчас переходим на открытый сайт для пользователей.
Подключение аналитики+CallTouch+настройка целейМаркетолог/Программист16Опциональный пункт, который начинает становится нормой, так как без аналитики невозможно понять, на сколько сайт справляется со своими задачами.
Рекомендации по первичная SEO-оптимизацииSEO-спец8Внимательно слушаем, что нам говорит SEO-специалист и выполняем его рекомендации. Если изначально сайт готовился по текущему плану, то доработок должно быть минимум, но robots.txt и карту сайта готовим только сейчас.
Реализация SEO-рекомендацийВерстальщик/Программист16Рассчитываю 2 рабочих дня.
Проверка применения SEO-рекомендаций на тестовой площадкеМаркетолог4
Применение SEO-рекомендаций на основном сайтеПрограммист3

gaille.me

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
